オープンシステムで家創り
『音楽スタジオ』 工事記録


戻る
2007/03/22 (木)
no photo 書類上のお引き渡し日です。
-----
2007/03/19 (月)
塗装工事。
電気工事。
夜、鍵をお渡ししました。
-----
2007/03/16 (金)
音響測定を再度おこないました。
見学の方も2組こられました。
夜中で100db。日中なら130db程度なら問題ないでしょう。
-----
2007/03/13 (火) 曇。夕方少し雨が降りました。
電気業者さん外部コンセント施工。
カーポート施工。
-----
2007/03/12 (月)
no photo エアコン配管ラッキング。
かつもとさんがフェンス隙間処理。
-----
2007/03/11 (日)
夜、生音(爆音)を出してチェックしました。
エアコン接続。運転。
電気業者さんあいばん
-----
2007/03/10 (土)
コンクリート補修。
シール。内部。外部。
-----
2007/03/09 (金) 晴。夜は冷えます。
美装(お掃除)
外構工事。フェンスとりつけ。
1300から網戸取付。サッシ調整。
1700から音響測定。
まわりがうるさいので2200から再度測定しました。施主さんとはその時間に打合せ出来ました。
100DBの音を出してチェックしますが、外には全く聞こえません。
-----
2007/03/08 (木) 晴。寒くなりました。
ドアは赤です。
塗りたてですので閉めてはいけません。
張り紙をしにいきました。
ついでに工事用の鍵も回収してきました。
塗装業者さん。鉄扉塗装。
-----
2007/03/07 (水)
設備業者さん1。器具付け。
電気業者さん。母屋と接続工事他。
午後から検査機構の竣工検査を受けました。合格です。
-----
2007/03/06 (火)
鏡取付3。さわってはいけません。
車庫コンクリート打設。かつもとさん3。左官1。
-----
2007/03/05 (月) 小雨。
no photo。
デジカメの電池がありませんでした。
雨のため車庫のコンクリート打設は中止です。
現場はクロス業者1。
かつもとさんと打合せしました。
-----
2007/03/04 (日) 晴。今日は暖かいです。20℃になりそうです。
施主さんと打合せしました。
-----
2007/03/03 (土)
石工事。完了です。
電気工事。埋設配管。仮設柱撤去。
かつもとさん。ワイヤーメッシュ敷き込み。ボイド設置。
-----
2007/03/02 (金)
石貼1。
かつもとさんがボイドをもってきました。
-----
2007/03/01 (木)
石貼1。
施主さんと打合せしました。
エクステリア業者さんもこられましたよ。
-----
2007/02/28 (水) 朝小雨。曇。
大工さん1。巾木施工。
外構コンクリート打設(車庫のぞく)
かつもとさん4。左官1。
巾木入。
午後から仮設トイレ引き上げ。
-----
2007/02/27 (火)
かつもとさん5。外構工事。
大工さん1。スタジオ床施工。
電気1。メーター取付。
設備。配管一部変更。
ご近所の人たちとお話をしました。少し変更します。
-----
2007/02/26 (月)
大工さん1。スタジオ床施工。
かつもとさん4。外構工事開始。
設備業者さん。仮設トイレカット。
-----
2007/02/24 (土)
大工さん。
かつもとさん。外構片付け。
タイル材料がはいります。
-----
2007/02/23 (金) 小雨。午後から曇。
大工さん1。
-----
2007/02/22 (木) 晴午後から曇。
設備業者さん2。埋設配管。
電気業者さん2。
夕方施主さんと打合せしました。
エクステリア業者さん。電気業者さん。外構業者さんと打合せです。
-----
2007/02/21 (水)
本日は電気業者さん1。
エアコン室内機取付
外部巾木廻り完了。
-----
2007/02/20 (火)
左官2。外部見切りと巾木施工中。
電気2。
-----
2007/02/19 (月)
左官2。
エアコン機器搬入。室内機取付。
-----
2007/02/17 (土) 曇。午後から雨。
足場解体。
スチールドア吊込。
床板納品。
-----
2007/02/16 (金)
外壁塗装工事2。
アルミ笠木2。
樋工事2。
夕方施主さんと打合せです。
-----
2007/02/15 (木) 晴。寒いです。
屋上防水2。完了。
午後からシール手直し工事。
内部足場払い。
-----
2007/02/14 (水) 曇後雨。一次強い雨。
かつもとさん2。ビス穴補修。
電気業者さん。ラック。
設備業者さん。トイレ廻り配管。
玄関ドア吊込。
-----
2007/02/13 (火)
設備業者さん。換気工事。フード施工。
電気業者下見。
施主さんと打合せしました。
屋上断熱シート防水。2。
大工さん2。消音ボックス施工。
-----
2007/02/12 (月)振り替え休日
チェックしてきました。
-----
2007/02/11(日)建国記念の日
ボード貼。昼前に完了しました。
かつもとさん。シール。
-----
2007/02/10 (土) 晴。今日は暖かいです。
塗装工事。
内部ボード貼。
-----
2007/02/09 (金) 曇午後から小雨
内部ボード貼。
大工さん2。消音チャンバー施工。
外壁塗装工事は順延です。
-----
2007/02/08 (木)
外壁塗装工事の予定でしたが、午後から雨の予想ですので、工事は順延します。
LGS1。ボード貼。2面目。
午後から施主さんと打合せしました。
大工さんもこられましたので打合せしました。内装業者さんも下見にきました。
-----
2007/02/07 (水)
LGS1。音響調整材貼。
SD枠施工。(2枚目)
-----
2007/02/06 (火)
LGS1。
外部シール。スチール枠補強。
音響調整材(壁用)納入
-----
2007/02/05 (月)
LGS1。2枚目の壁施工中。
-----
2007/02/03 (土)
外断熱工事3。ベースコート完了しました。
-----
2007/02/02 (金) 曇。寒いです。
床施工。
内部足場組。
外部はベースコートが後少しです。
-----
2007/02/01 (木) 曇。寒くなりました。
外断熱工事3。
かつもとさん2。床施工開始。
音響調整材納品。89枚
夜施主さんと、かつもとさん・電気業者さん・音響関係。打合せしました。
-----
2007/01/31 (水) 晴。暖かいですね。
本日はデジカメにメディアが入っていませんでした。
いろいろ撮影しましたが、データがありません。
(メディアがなくても押せてしまうのが・・・)
残念。
外断熱。3。
かつもとさん。内部足場払い。
左官業者さん1。
-----
2007/01/30 (火)
LGS1。天井2下地完了。ボード貼。
サッシ廻りシール1。
庇上左官。
外部外断熱材貼り付け3。材料入れ。
工程他打合せしました。
塗装仕上げ色が決まりました。
外断熱材。
-----
2007/01/29 (月)
サッシ枠。
左官:外部巾木。トロ詰め。庇防水モルタル。足元カチオン。
天井LGS。
天井1。ボード貼完了。
-----
2007/01/27 (土) 晴。寒いですね。
かつもとさん。2。サッシ開口はつり。外部バリとり。
足場片付け。(断熱材乗り込みに備えます。)
LGS1。ボード貼。
電気スリーブ実管入
夕方設備実管入。
-----
2007/01/26 (金)
LGS2日目。1。
防音ドア枠施工。
29月曜日に玄関ドア。サッシ3ヶ所施工します。
電気業者さん下見にこられました。
-----
2007/01/25 (木)
内部足場組。
LGS施工開始。壁GW納品。
施主さんと打合せしましたよ。
防音業者さんにチェックして貰っています。
-----
2007/01/24 (水)
no photo お休み
-----
2007/01/23 (火)
1100から中間検査を受けました。
合格いたしました。
-----
2007/01/22 (月)
防音用浮き床コンクリート打設しました。
-----
2007/01/20 (土)
外部左官。
防音コンクリート下地。
GW50+50・防湿フィルム・ワイヤーメッシュ。
-----
2007/01/19 (金)
屋上左官。
-----
2007/01/18 (木)
墨出しチェック。床レベルだし。
外部の状態。

かさ上げコンクリートは昨日打設。
-----
2007/01/16 (火) 曇午後から小雨。
かつもとさん3。
外部型枠脱型中。
-----
2007/01/15 (月)
かつもとさん2。
内部型枠脱型完了しました。
-----
2007/01/11 (木)
かつもとさん3。
スタジオ部分型枠ばらし。
1800から当事務所にて定例会議をしました。施主さん含め、主要業者さんが参加しました。

内部型枠脱型中。
-----
2007/01/10 (水)
かつもとさん4。
型枠脱型中。
まあよい感じで仕上がってます。
-----
2007/01/09 (火)
かつもとさん3。型枠脱型。プラントでコンクリートの確認をしました。290超えて強度が出ていますので、問題ないと判断します。
-----
2007/01/07 (日) 午前中強い風。あられみたいな状態でした。
ちょっと見に行きました。
-----
2006/12/25 (月)
ちょっとのぞいてきました。
-----
2006/12/23 (土)天皇誕生日
ちょっとのぞいてきました。
-----
養生中です。
2006/12/19 (火)
躯体コンクリート打設。
かつもとさん3。
型枠大工さん1。
電気業者さん1。設備業者さん1。あいばん。
左官業者さん午後から2。

56m3はいりました。
打設完了。
もう少しで、打設完了。54m3くらいです。
打設中。
伝票チェック
打設開始。
打設前です。
-----
2006/12/18 (月)
かつもとさん3。
当方は配筋検査。特に問題はありません。
-----
2006/12/17 (日)
no photo 休み
-----
2006/12/16 (土)
型枠完了。
-----
2006/12/15 (金)
no photo
-----
2006/12/14 (木) 曇後雨。
かつもとさん。2
夕方施主さんと打合せしました。
-----
2006/12/13 (水) 曇すぐに雨になりました。
かつもとさん3。
-----
2006/12/12 (火) 雨。午後にやみました。
かつもとさん3。
型枠組み立て
-----
2006/12/11 (月) j晴
かつもとさん6。
型枠建て込み中。
-----
2006/12/09 (土) 曇時々雨
-----
2006/12/08 (金)
かつもとさん6。
配筋写真を撮りました。
外部型枠施工中。
-----
2006/12/07 (木) 曇午後から雨。
-----
2006/12/06 (水)
かつもとさん6。
設備業者さんスリーブ入。
電気業者さんも同じく。
-----
2006/12/05 (火)
かつもとさん6。
設備業者さんスリーブ入れ。
防音工事の打合せもしました。
-----
2006/12/04 (月) 晴 寒くなってきました。
かつもとさん6。
内部型枠が大分できました。
-----
2006/12/03 (日)
ちょっと現場を見てきました。
-----
2006/12/02 (土) 曇昼頃強い雨。夕方にはあがりました。風が強くなってきました。
no photo
-----
2006/12/01 (金)
現場の模様。
-----
2006/11/30 (木)
かつもとさん5。
内部型枠組。
大型の型枠を一気に建てます。
-----
2006/11/29 (水)
かつもとさん5。
足場組。
-----
2006/11/28 (火) 曇。結構暖かいですね。
内部足場組。
-----
2006/11/27 (月) 曇午後から雨。夕方にはあがりました。
朝一ちょっとのぞいてきました。
墨出し。
-----
2006/11/25 (土)
ベースコンクリート打設しました。
26m3。小型でしたので13台。
かつもと工務店3。左官1。ポンプ1。
納入伝票チェック。
通しモルタル処分。
鎮め物。
施主さんがこられました。
打設前。
-----
2006/11/24 (金)
鉄筋3。
配筋検査をしました。

夕方当事務所にて施主さんとかつもとさん。サッシ業者さん。防音業者さんと打合せしました。
玄関ドアをのぞいてサッシを発注しました。
-----
2006/11/22 (水)
鉄筋3。
-----
2006/11/21 (火)
鉄筋。2。
設備スリーブ入。
-----
2006/11/20 (月) 雨。小雨。曇。夕方には晴れました。
鉄筋組。4。
-----
2006/11/18 (土) 曇。午後から小雨。
鉄筋組
-----
2006/11/17 (金)
no photo 鉄筋組
-----
2006/11/16 (木) 晴。夜雨が降ったようです。
かつもとさん5。
昼から型枠大工さん2。
鉄筋組。
-----
2006/11/15 (水) 晴。寒くなってきました。
鉄筋組。2。
-----
2006/11/14 (火)友引 晴。夕方から雷雨。
鉄筋足場組。2。
-----
2006/11/13 (月)
業者2。
施主さんに確認いただきました。
通常の工事に戻ります。
-----
2006/11/12 (日) 晴。涼しくなりました。
朝一番。お客様とお母様と打合せしました。
若干問題ありです。
-----
2006/11/11 (土) 雨。降ったりやんだり。変な天気です。
墨出し予定でしたが、雨で順延です。
-----
2006/11/10 (金)
朝一チェックに。
墨出し予定が明日になるとのこと。
-----
2006/11/09 (木)
no photo 捨てコンクリート打設。
-----
2006/11/08 (水)
鋤取完了。砕石入。転圧。
-----
2006/11/07 (火)立冬 小雨後曇後晴。朝のうち風強し。変な天気です。気温は急に下がってきました。
夕方の状態。
1000頃から。
躯体業者さん3。
レベル建物配置決定。掘削開始します。
-----
2006/11/06 (月)
no photo お休みです。
-----
2006/11/04 (土)
鋤取開始です。かつもとさん1。
-----
2006/11/02 (木)
no photo 準備中です。現場はお休みです。
-----
2006/11/01 (水)
仮設電気引込完了。
設備。分水止め。
仮設トイレを少し動かしました。
1500からかつもとさんが工営所とバリーカー撤去の打合せをしております。
-----
2006/10/31 (火)
no photo 確認通知書をもらってきました。
-----
2006/10/30 (月)
no photo 当事務所にて、専門工事業者さん達と着工前打合せをしました。
1900-2115まで。遅くまでご苦労さんでした。
-----
2006/10/28 (土) 晴のち曇
1500から施主さんと地縄張りの確認。
レベル確認。
近隣挨拶をしました。
-----
2006/10/27 (金)
仮設トイレを入れました。
午後から設備業者さんがつなぎにいきました。
地縄張りもしました。
-----
2006/10/26 (木)
1700から当事務所で契約しました。
-----
2006/10/23 (月) 午後からしっかりと雨になりました。
no photo 確認申請の訂正にいきました。週末には建築確認がおりて来る予定です。
-----
2006/10/20 (金)
no photo 施主さんと打合せしました。
いよいよ契約・着工と向かいます。
-----
2006/10/18 (水)
no photo 建築検査機構株に確認を出してきました。
(3案分作りました。提出は2回目。)
業者さんとの話も完了しました。
-----
2006/10/11 (水) 小雨。午後からやみました。
no photo 業者さんと交渉しつつ、実行予算書を作成しています。
-----
2006/10/07 (土) 夜雨が降ったようですが、晴になりました。
たまにぱらっとする感じです。
no photo 施主さんと打合せしました。
業者さんと交渉しつつ、着工に向けて進みます。
-----
2006/09/26 (火)
no photo 構造検討完了しました。
図面を書きつつ、数量積算、概算金額決定していきます。
-----
2006/09/15 (金)
no photo 打合せしました。
ハウスがなくなってスタジオ3で行きます。
家相の問題がありますので、当方はデザイン及び機能の面で譲ることになりました。
3度目の構造の検討。計算となります。
-----
2006/09/09 (土) 晴。
no photo 建築主と再度協議しました。
全く考え方の違う案も浮上しています。
-----
2006/09/08 (金) 晴。夏の暑さが戻ってきました。
no photo 建築主と打合せをしました。
悩ましい問題がありますね。
-----
2006/09/04 (月) 晴。
no photo 見積締め切りました。
-----
2006/08/27 (日)
no photo 専門工事業者さんに再見積のデータを送付しました。9/4(月)には金額が出る予定です。
-----
2006/08/15 (火)
no photo 施主さんと打合せしました。
変更図面をご説明しました。
了承頂けましたので、再度積算を始めます。
-----
 2006/07/18 (火)
no photo 音響の専門家と打合せしました。
-----
2006/07/15 (土)
no photo 施主さんと打合せしました。
変更後の方向が決まりました。
-----
2006/07/06 (木)
no photo 施主さんと打合せしました。
予算が厳しいので少しかかりそうです。
-----
2006/07/03 (月) 曇時々雨
no photo 見積内容精査しています。
-----
2006/06/30 (金)
no photo 建築検査機構株式会社にて意匠の訂正をしてきました。週明けに消防に廻ります。その後、構造の審査、決済です。
-----
2006/06/26 (月) 曇・小雨
no photo 大阪市を経由して検査機構に確認を出してきました。
-----
2006/06/16 (金)
no photo 見積開始しました。
-----
2006/06/15 (木)
no photo 打合せしました。
照明のプレゼンを提出しました。
-----
2006/06/08 (木)
no photo 打合せしました。
-----
2006/06/01(木)
no photo 事業主さんと打合せしました。
実施設計の途中ですが、経過報告をいたしました。
-----
2006/04/20/(木)
no photo 施主さんと打合せしました。
少し変更があります。
-----
2006/04/06/(木)
施主さんといろいろ見学にいきました。
-----
2006/03/10(金) 小雨後曇
遮音。音響改善の業者さんの事務所(工場?研究所)を施主さんと見学にまいりました。

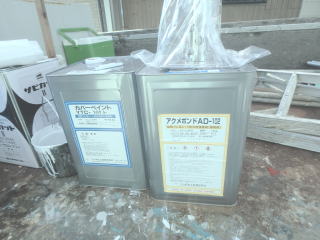

写真がその材料です。採用は検討中です。
-----
2006/02/02(木)
模型をつくりました。
屋上の形状を打合せしましたよ。
-----
2005/12/22 (木) 雪が降りました。
今年一番の寒さです。
地盤調査をしました。
-----
2005/12/15 (木)
写真はありません。 地盤調査の手配をしました。
-----
2005/12/08 (木) 晴。昼少し雨が降った模様
解体完了しました。
施主さんと打合せしました。
12/22木予定でボーリングをします。
業務委託契約を頂きました。12/4付け。
-----
2005/12/03 (土) 曇。冬らしくなってきました。
現場はお休み
-----
2005/12/02 (金) 曇。少し寒くなってきましたよ。
もう一息です。
-----
2005/12/01 (木)
解体工事5。
あと2-3日というところでしょうか?
-----
2005/11/28 (月)
現場確認に行きました。
順調に進んでいます。
-----
2005/11/24 (木)
解体2日目。中は床天井ありません。
-----
2005/11/22 (火)
解体開始しました。5。
設備業者さん、立会。
電気架線掛け替えも完了
-----
2005/11/18 (金)
ご近所さんに解体前の挨拶に伺いました。
-----
2005/11/08(火)
大ガスさんと解体前の現場打合せをしました。
特に問題はありません。
-----
2004/09/20(月)
境界の話をしました。
調査士先生に入って貰っています。
-----
2004/05/21(金)
-----
2004/05/10(月)
no photo 施主さんと初めておめにかかりました。
-----
start
戻る
