分離発注方式でつくりました
『防音ルーム』


2010年10月20日(火曜日):工事完了しました。
□出会いから竣工までの記録へ□
【設計・監理・コンストラクションマネージャーのコメント】
□マンションの中に、躯体と縁をきって、建物を建てるイメージです。
したがって、少々の事は大丈夫。
すこしライブ気味につくってます。
ガンガンつかってもらって大丈夫。
2014/01/22 (水)
【堺リフォーム工事】2日目。
大工さん1人。
工事完了しました。
棚板追加。
ボックス

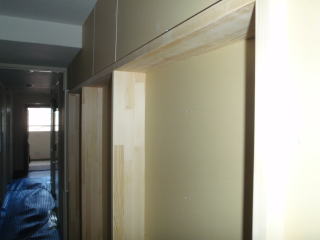

壁面収納です。
-----
2009/10/20 (火)

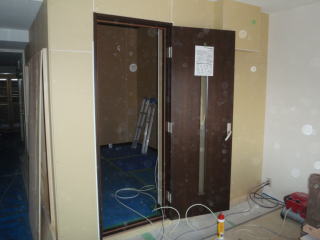

1400から音だしチェック。最終検査頂いて、工事完了しました。
-----
2009/10/19 (月)
電気業者さん1。

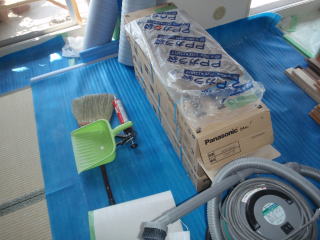

トーコーさん2。養生めくり。清掃。ピアノ搬入。
-----
2009/10/17 (土) 曇。午後から急に強い雨

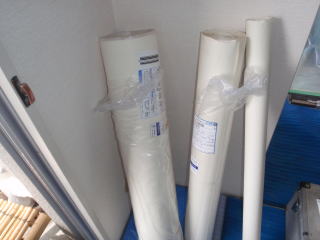

内装業者さん1。クロス貼。
-----
2009/10/16 (金)
大工さん1。完了予定です。
-----
2009/10/15 (木) 晴。
大工さん1。
-----
2009/10/14 (水) 曇。
大工さん1。
施主様と打合せ。
クロス決定。棚板決定。
-----
2009/10/13 (火) 晴・曇
大工さん1。
もうすぐ完了。
-----
2009/10/10 (土)
大工さん1
-----
2009/10/09 (金)
大工さん1。

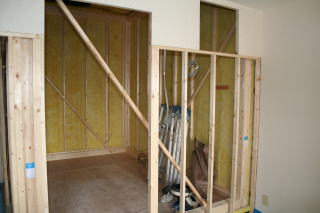

デッドスペースを利用して
廊下側に本棚をつくります。
-----
2009/10/08 (木) 午前中小雨。午後から台風一過よい天気になりました。
大工さん2
-----
2009/10/07 (水) 雨。台風18号接近中。
no photo 大工さん2。
-----
2009/10/06 (火) 小雨。

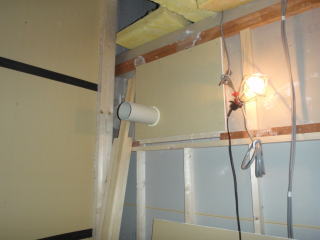

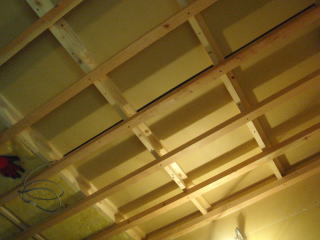

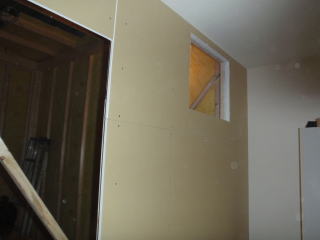

大工さん1。壁ボード施工中です。

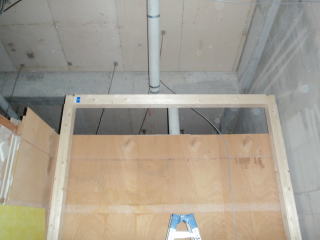

写真は消音チャンバー用開口です。
-----
2009/10/05 (月) 曇。夜には雨になりました。
荷揚げ。4人。
大工さん1。
フレームができて、躯体との縁をきるGWがしっかり施工されています。
養生もしっかりしてもらいました。
-----
2009/10/03 (土) 晴。
no photo 大工さん1。
-----
2009/10/02 (金)
大工さん1。
フレームを組んでいます。
養生フィルムがはがれてきたのでやり直します。
-----

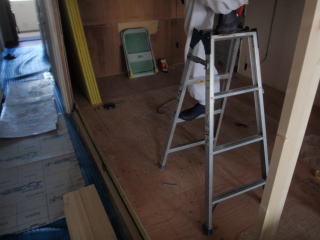

2009/10/01 (木)
大工さん1。
電気業者さん1。
消音チャンバー廻り打合せしました。

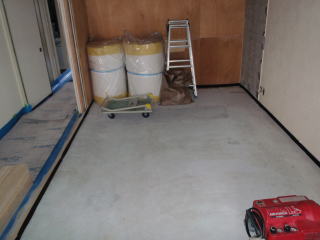

浮き床ができています。
-----
2009/09/30 (水) 小雨
大工さん1。
いろいろと打合せです。
-----
2009/09/29 (火) 曇。すこし雨がぱらつきました。

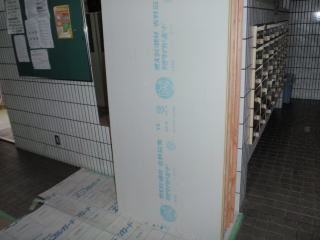

大工さん2。トーコーさん2。
材料荷揚げしました。
-----
2009/09/28 (月)
工事着工です。
ビフォーアフターみたいでしょ。

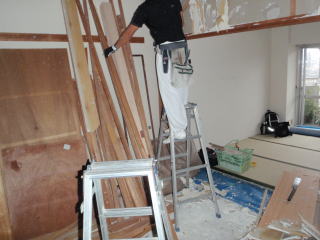

解体2人区。
-----
2009/09/25 (金) 晴。30℃。暑いです。
no photo 施主様と業者と一緒にご近所にご挨拶に伺いました。管理人さんにもご挨拶しました。
-----
何度か打合せしております。
