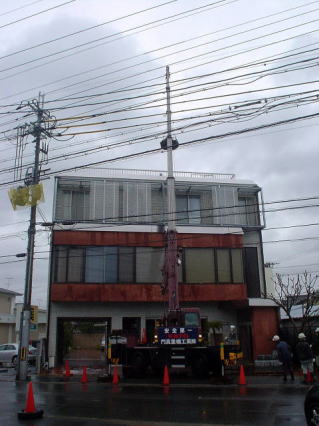

平成20年10月 : 京都市建設局 水と緑環境部 緑政課 緑化推進係へ助成金申請
12月 : 京都市担当者が現地立会の上、審査 ・ 数日後、審査通過
平成21年 3月 : 緑化部分工事完成(工事期間3月6・7・9・10日)及び報告書提出、
緑化部分領収証添付
5月 : 床面部分工事完成

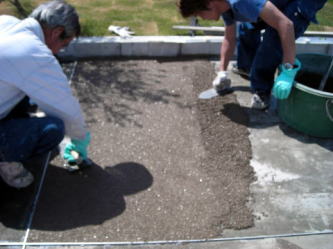

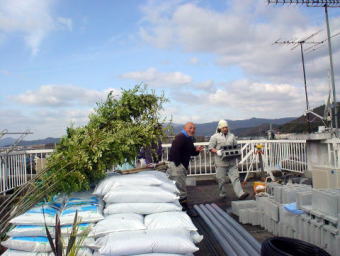

軽量土(通常の1/3)芝部分5センチ厚み
土入れ後の水まき

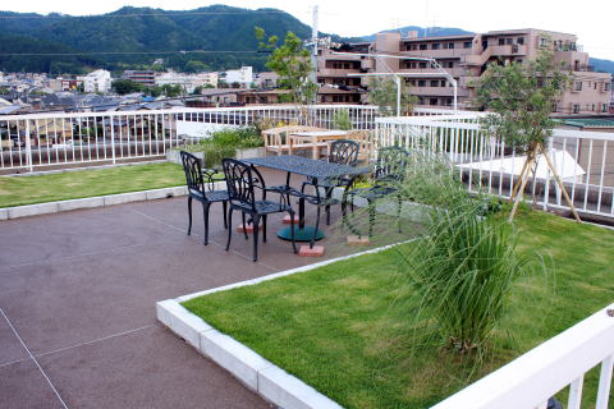

屋上から比叡山を望む
五山送り火「右大・左大・妙法・舟・鳥居」のうち間近に「法」を望む

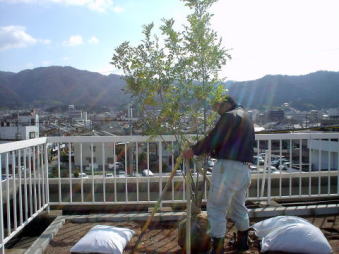

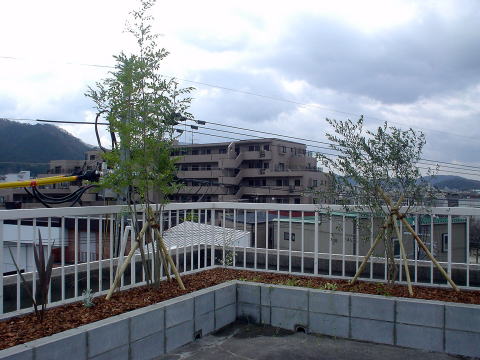

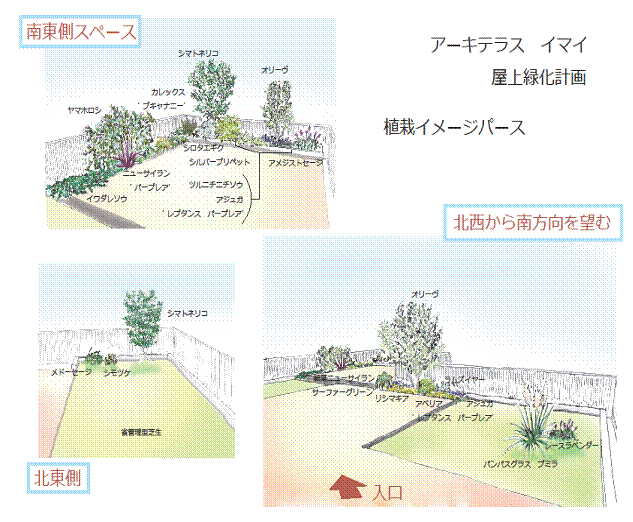

植栽イメージ

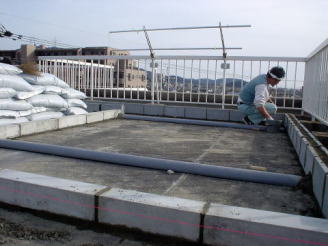

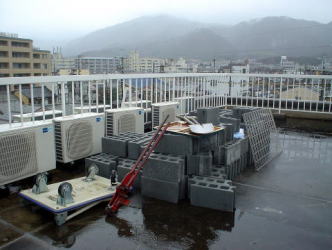

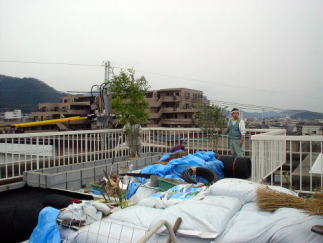

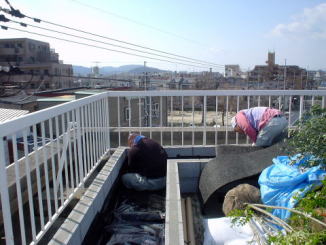

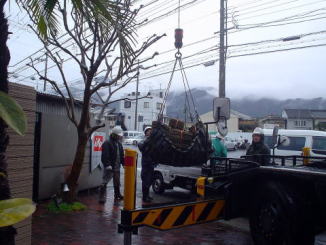

立ち上がりブロック置き作業
防水シート貼り作業

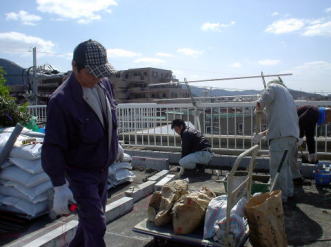

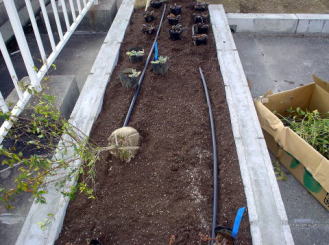

植栽設置

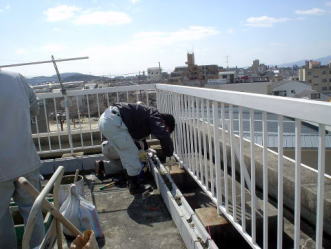

排水パイプ

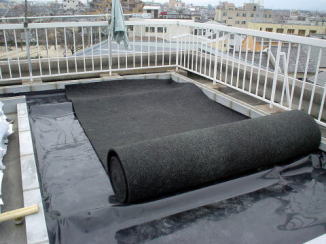

防水シートと耐根シート

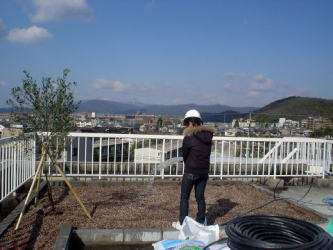

自動灌水パイプ埋め込み
緑化部分工事完成
ゴムチップ材塗付前・後

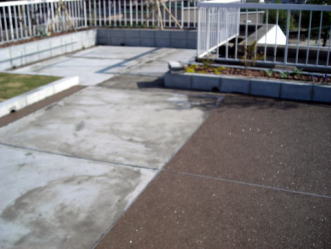

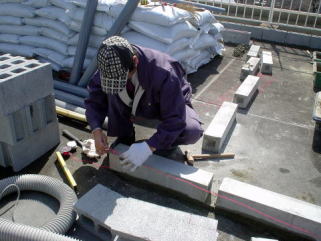

既存床不陸調整後、透水性ゴムチップ材塗作業

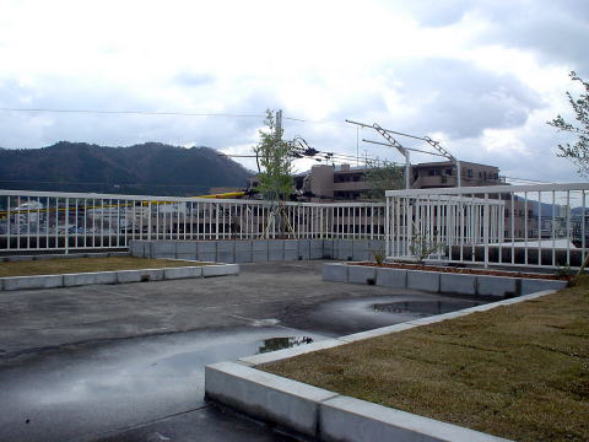

平成21年5月完成
植栽配置は現地で最終決定
