オープンシステムで家創り
『キマイラハウス』 メンテナンス記録

戻る
工事記録へ
工事内容
   2017年9月4日の台風21号の影響で、傷んだところを修補しました。
向かいの家の外壁が強風で剥がれて飛んできて、3階の外壁に突き刺さりました。屋根のカラーベストも強風でかなり、割れたり、ずれたりしました。
足場を組んで修補工事をしました。

メンテナンスの記録

 2022年04月19日 火曜日
   全館浄水のソリューブのカートリッジを自分で交換しましたが具合が悪いので、設備業者さんに来ていただいて、配管からやり直してセットしました。1年で交換なんですが、3年くらいもちそうです。
 -----
 2022年04月12日 火曜日  晴

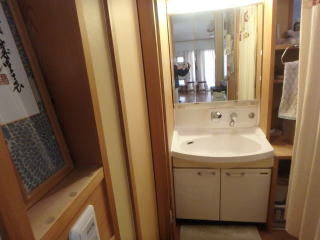

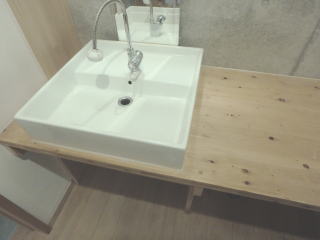

   2Fの洗面化粧台を交換しました。
キッチンの浄水器:マルチピュアのカートリッジも交換。
 -----

 2022年02月04日 金曜日
   1Fのトイレを交換しました。17年目くらいです。
 -----

 2018年12月17日 月曜日  曇
   大工さん1人。
工事完了しました。

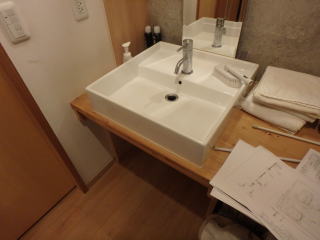

   1Fの洗面化粧台の水栓をかえました。
これで使えるようになりました。
 -----
 2018年12月16日 日曜日  曇・夕方から雨
   UB業者さん2人。完了しました。
シール乾くのを待ちますので明日夜まで、換気しておきます。
大工さん1人。
 -----
 2018年12月15日 土曜日  晴
   UB業者さん2人。ちょっと残りました。
RC面にあたってはいりませんでした。
明日大工さんきてくれるので、そこで調整します。
電気業者さん1人。電気工事は完了です。
 -----
 2018年12月14日 金曜日  晴

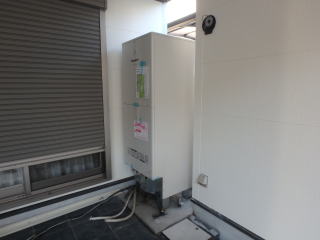

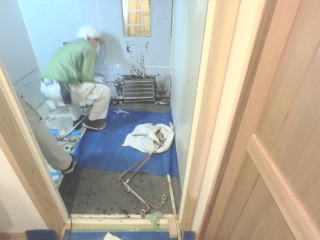

   電気温水器撤去・エコキュート納品

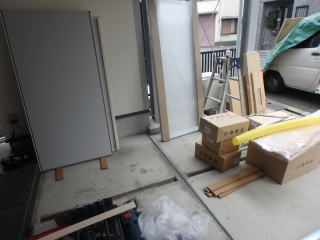

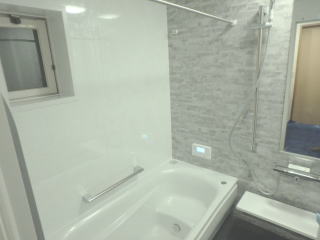

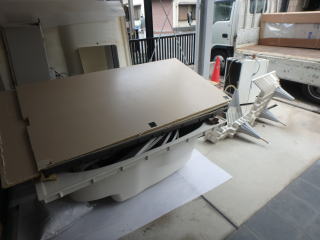

ユニットバスも撤去。
電気業者さん1人。
設備業者さん2人。
エコキュートセット完了しました。水張りまでしました。

 -----
 2018年12月12日 水曜日  曇
   エイコーアルミさんとメーカーさんとエクステリアの打合せに来てくださいました。
足場業者さんは1230頃から1630頃までで、外部足場を解体してくれました。
 -----
 2018年12月11日 火曜日  曇

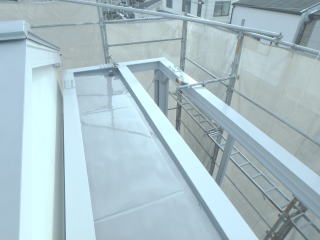

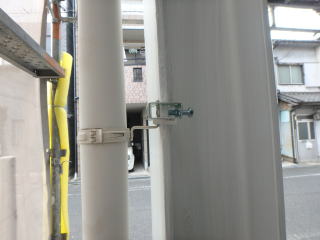

   外部点検。せっかくなので、サッシを外から掃除。アルミの目隠しも掃除しました。
足場はぐらんぐらんなどで、怖いです。
 -----
 2018年12月10日 月曜日  曇
   シール業者さん1人。フード廻り施工してもらいました。
   浅山塗工店さん2人。

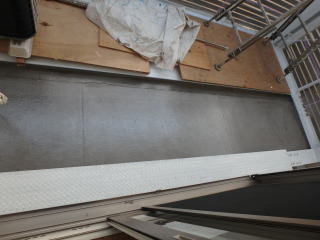

バルコニー防水仕上げ
タッチアップ。
1120頃工事終わって帰られました。
 -----
 2018年12月7日 金曜日  曇

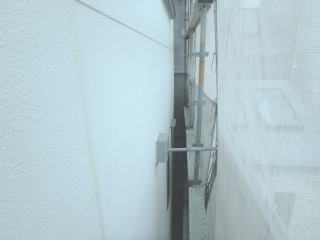

   エイコーアルミさんが日射遮蔽ブラインドを取り付けにこられました。網戸を内側につけるのですが、サッシの把手と干渉するので、把手を外しました。

 -----
 2018年12月6日 木曜日  曇・小雨
   設備業者さんに下見に来ていただきました。
承認図も用意してです。
当方で考えている機種で大丈夫そうなので、発注しました。
キッチン水栓・洗面水栓・防犯カメラです。
 -----
 2018年12月5日 水曜日  曇

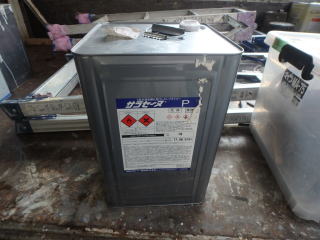

   浅山塗工店さん2人。
バルコニー防水中塗り。

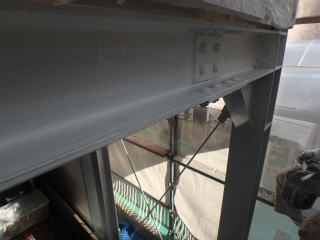

鉄骨部仕上げ塗装。

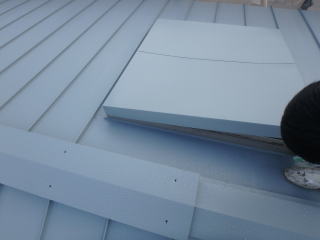

   夏用のトップライトカバーを仮おきしてみました。
なんとかなりそうです。
 -----
 2018年12月3日 月曜日  曇・小雨

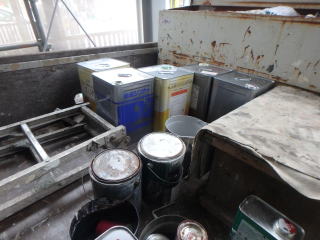

 no photo  浅山塗工店さん来られる予定でしたが、雨で延期です。
エイコーアルミさんも同じく
 -----
 2018年12月1日 土曜日  曇
   点検しました。
1ヶ所シールの打ち忘れがありました。
塗装面はきれいに仕上がっていました。
   鉄部は中塗りまで。
 -----

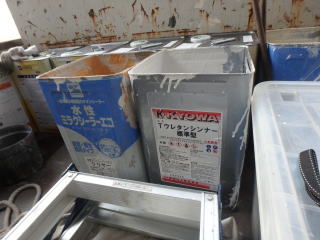

 2018年11月30日 金曜日  曇

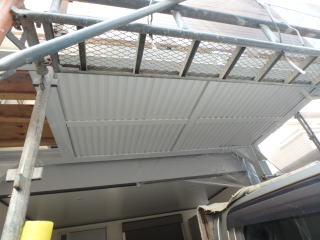

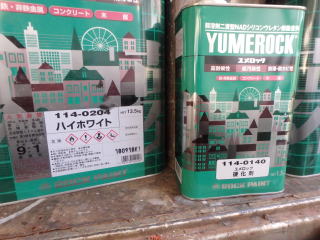

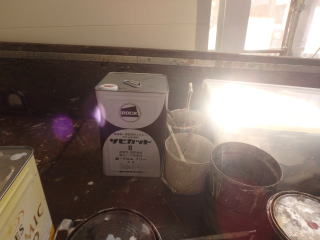

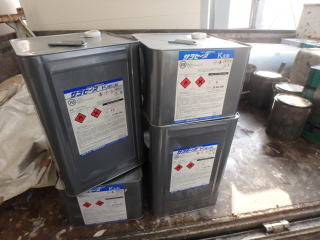

   浅山塗工店さん2人。
外壁は完了。鉄骨部は下地
防水はシーラーまで
1620頃帰られました

   鉄部

 -----
 2018年11月29日 木曜日  晴

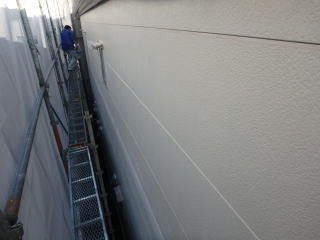

   浅山塗工店さん2人。

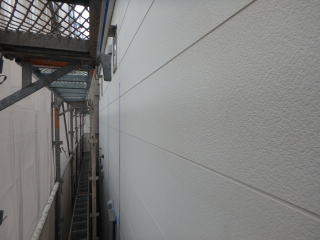

外壁は中塗り。
1530頃帰られました。

   サイディングの仕上げ材
   サイディングの下地材
 -----
 2018年11月27日 火曜日  曇
   塗装業者さん2人。
養生とシーラー塗布。1500頃帰られました。

 2018年11月23日 金曜日  晴・曇

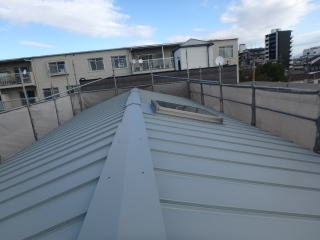

   屋根に上がって点検しました。問題ありません。
 -----
 2018年11月22日 木曜日  曇
   夜雨が降って、足場もぬれているので、点検は明日にします。
 -----
 2018年11月21日 水曜日  晴
   屋根業者さん1人。換気棟も間に合いました。
 -----
 2018年11月19日 月曜日  夜は雨。朝から曇
   屋根業者さん1人。番頭さんもこられて、荷揚げ。

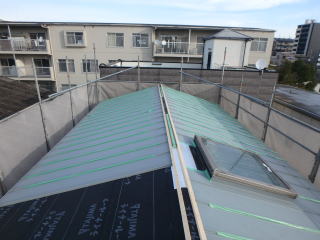

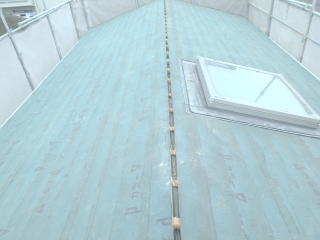

ルーフィング増し貼から。

 -----
 2018年11月18日 日曜日  晴
   シール業者さん2人。

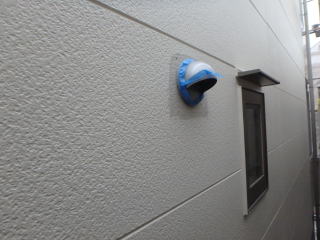

フード廻り3ヶ所を除いて完了です。
   大工さん1人。
換気扇に干渉する部分など調整してもらいました。
   ユニットバス工事に影響する部分もお願いしました。
 -----
 2018年11月15日 木曜日  曇・晴

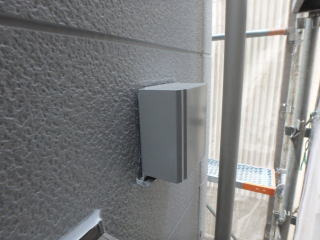

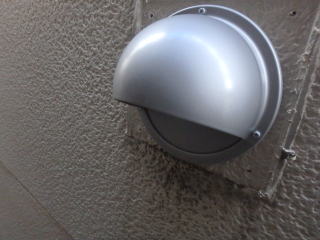

   電気業者さん1人。換気扇廻りさわっていただきました。
熱交換方式の換気扇に交換。トイレ・洗面廻りは気密式の換気扇に交換しました。
 -----
 2018年11月14日 水曜日  曇
   大工さん1人。
サイディングめくり。雑工事。

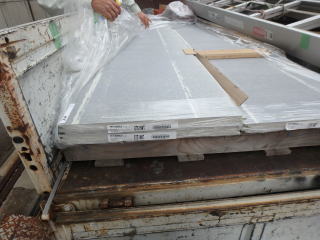

お昼前、サイディング材料届きました。
   サイディングめくりました。
外貼断熱材が少しへこんでいましたが、概ね良好です。防水テープの劣化もありませんでした。
 -----
 2018年11月13日 火曜日  曇
   シール業者さん1人。

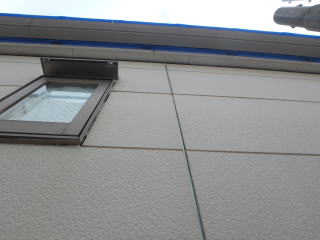

外部シール。
   足場に上がって確認します。
 -----
 2018年11月12日 月曜日  曇
   シール業者さん1人。
外部シールのめくりから
バックアップのハットジョイナーもちゃんとありました。
 -----
 2018年11月10日 土曜日  晴
   シールは完全に劣化しています。
   屋根も上がって確認します。
 -----
 2018年11月09日 金曜日  雨・曇
 塗装業者さん2人。お昼前から。
外部廻り洗浄してもらいました。
 -----
 2018年11月05日 月曜日  晴

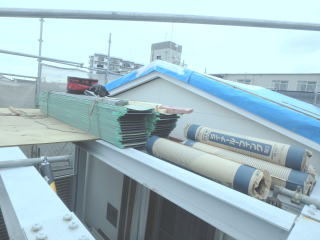

   屋根業者さん5人。

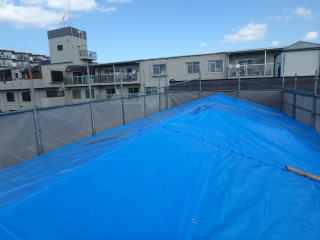

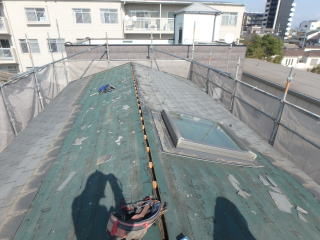

屋根のカラーベストをめくりました。
下地の野地板はしっかりしていましたので、増し貼は無しとします。

   シール業者が下見にこられました。時間があるとのことでしたので、洗面化粧台廻りのシールを打ち直してもらいました。
 -----
 2018年11月02日 金曜日  晴
   屋根業者さんの番頭さんが、下見と採寸にこられました。

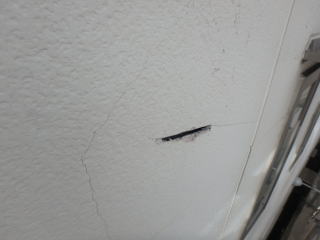

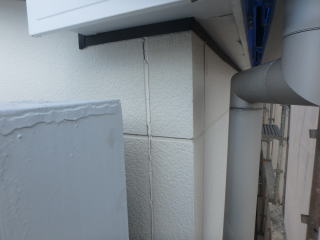

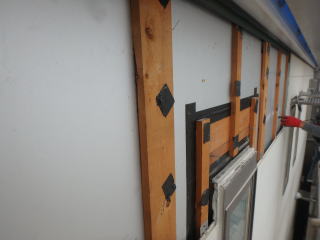

壁材を抜いたところ、完全に穴があいて、サイディングもクラックがはいっていました。下地と断熱材の状態はわかりません。養生テープをはっておきました。
 -----
 2018年11月1日 木曜日  晴

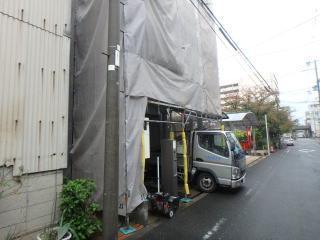

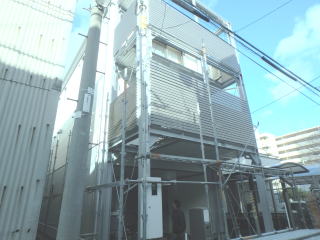

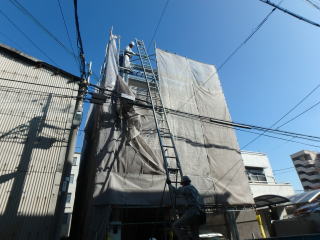

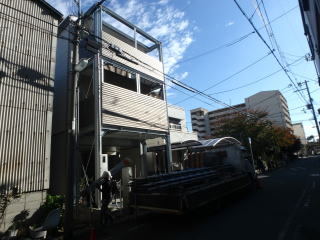

   外部足場を組みました。
足場業者さん2人。
工事を始めます。
 -----
