プラスターボード下地に〈粉末タイプ〉を施工する場合 | |
|
|
日本ケイソウ土建材株式会社の「施工マニュアル」や 「DIYハンドブック」の手順とは少し異なります。 この方法の方が、手間が少なく、かつ、不具合が出にくい、と 私は思っています。 |
|
|
|
【養生〜下地処理〜下塗りまでの手順】 | |
1. | 照明器具やコンセントプレートが取り付けられている場合は外します(ビニールクロス下地の施工方法参照) |
2. | 養生・マスキング作業

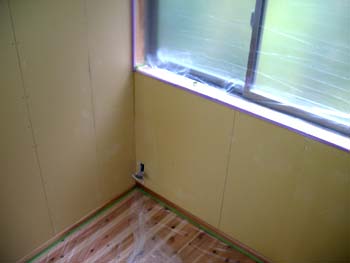

壁材で汚してはいけない箇所を養生します。 |

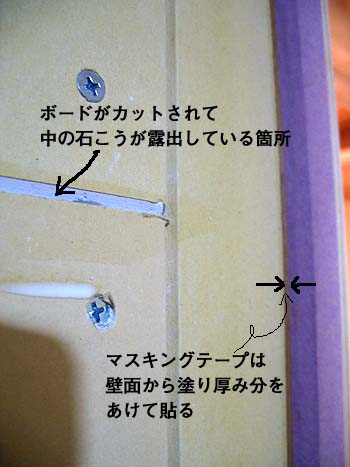

マスキングテープの貼り方は2通りあります。 マスキングテープは、「施工面から3mm(下塗りの厚み約1mm+仕上げ厚み約2mm)ほど離してていねいに貼る」と、マニュアルには紹介されていますが、 |
|
きれいな仕上げのコツは、「一つひとつの作業をきっちりていねいに」です。そうすれば、気持ちよく次の作業に取りかかれます。あせりは絶対にいけません。 クチャクチャになってしまう一番の原因は、「急ぎすぎ」です。 ムリなスケジュールはたてないようにしましょう。 |
|
3. | 石こう部分の吸水抑え(シーラー塗布)
まず、施工面のボードジョイント部、そして、コーナー部(出隅、入隅)をよく見てください。 |

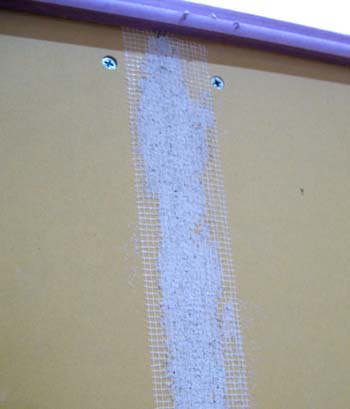

4. | ファイバーテープ貼り(クラック防止のため)
水性シーラーが乾いたら、ファイバーテープ貼りです。 (入隅部分にきっちりと貼るコツは、ビニールクロス下地の施工方法を参照) |
![]() |
|
5. | 目地埋め

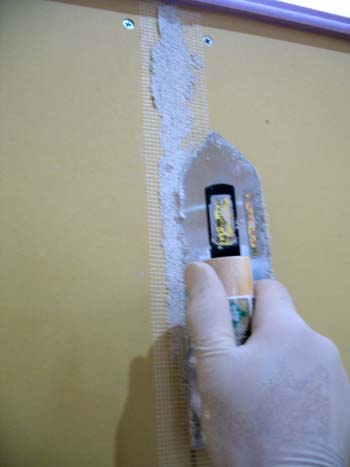

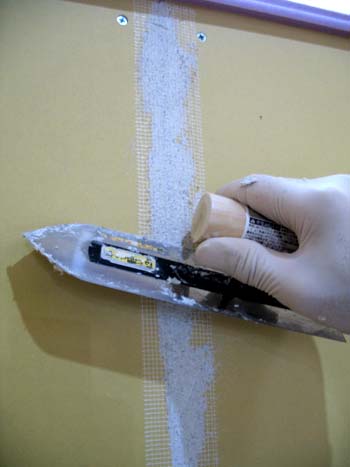

ボードのジョイント部のV字溝に〈下塗材NGU〉を、ファイバーテープの上から塗り込む作業です。 ※V字溝を埋めるための〈下塗材NGU〉は少量で足りますので、ボウルか洗面器などに〈下塗材NGU〉の粉と水を入れて、ゴムべらを使って練りましょう。 |
固めに練った下塗材〈NGU〉を、ファイバーテープの上からV字溝にグイグイ押しこむようにして塗りつけ・・・ (柔らかく水練りすると作業は楽ですが、肉ヤセします) |
|
コテをコテ板できれいにぬぐってから、余分な下塗材をしごき取ります。 コテを立て気味にして、力をこめてしっかりとぬぐい取りましょう。 |
|
これでオーケー! その日に下塗りする施工面の目地埋めがすべて終えたら、下塗材〈NGU〉を水練りして、下塗りに取りかかりましょう。 ※目地埋めした部分が乾燥するのを待つ必要はありません。未乾燥状態のうちに下塗りをする方がいいのです。そのわけは、ここでは書かないでおきます。ややこしくなりますので。 |
|
6. | 下塗り(下塗材〈NGU〉を全面に塗る)角ゴテ推奨
下塗材の水練りは、施工スピードがおそい人は、一面ずつの量を練りましょう。 下塗りは段差なく平らに塗るのが基本です。ガタガタだと仕上げ塗りをするときにコテが引っかかります。塗り方は難しくはありません。〈下塗材NGU〉は顆粒が入っていますので、塗りつけた面をコテで押さえてならせば、顆粒1個分プラスαの厚みで均一に塗ることができます。下記の要領で塗りましょう。 1.角、端、中面へと、手の届く範囲に塗り残しなく塗りつけ・・・(コテ波は気にしないで)。コテを動かすスピードは一定。 2.コテ面に付着している材料をコテ板の端を使ってぬぐい取ってから、塗りつけた面をならしますと、余分な壁材がコテに付着します。これをコテ板の端でぬぐい取り、また、施工面をならし・・・コテ面をぬぐいながら施工面をならし・・・を繰り返すことでコテ波は取れて平らになります。コテは立てすぎないでください。 3.上記1と2を繰り返しながら下塗りを進めていきます。 |

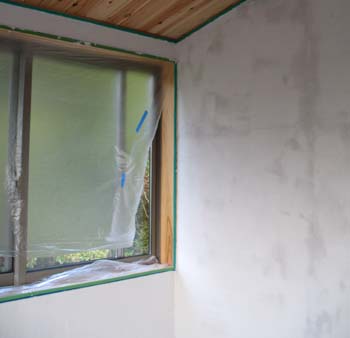

▲下塗り完了。 下塗りのためのマスキングテープを貼った人は、すみやかにマスキングテープを剥がしてください。 窓を開けて、室内の空気を入れ換え、乾燥させてましょう。 |
|
以上で下塗りまでの作業は完了です。 〈下塗り面〉が白く乾いたら仕上げ塗りに取りかかってください。 |
|
